1. 전주에 있는 진공주조 용해로를 대구로 이설하는 공사를 수주하여 전주 현장에서 분리 중인 사진 입니다.

2. 하부의 챔버는 주조할 제품을 넣는 곳입니다.베이스 테이블을 분리하기 위하여 작업 중인 사진입니다.

3. 하부 체임버 전용 국산 진공펌프와 ULVAC PRC-012부스터펌프 시스템입니다. 냉각수 라인과 유압 호수 등 상당히 많습니다.

4. 이 시스템은 상부 체임버를 진공 시키는 진공펌프 시스템입니다. 우성진공 WSSR-H4.5K와 ARZEN 12.6F 부스터 펌프로 구성되어 있습니다.

5. 중국산 부스터펌프입니다.

6. 이층으로 올라가는 계단과 난간을 제거하고 기둥을 절단하고 지게차로 분리하기 위한 작업입니다.

7. 통째로 로브이추레라에 싣고 대구로 왔습다. 프레임과 기둥을 제거하고 챔버 본체만 있으니 중심이 흔들릴 것 같아서 보조기둥을 용접하여 왔습니다.

8. 하부 체임버의 테이블을 상부 체임버로 밀어올리는 리프트 장치입니다. (3미터 상당)

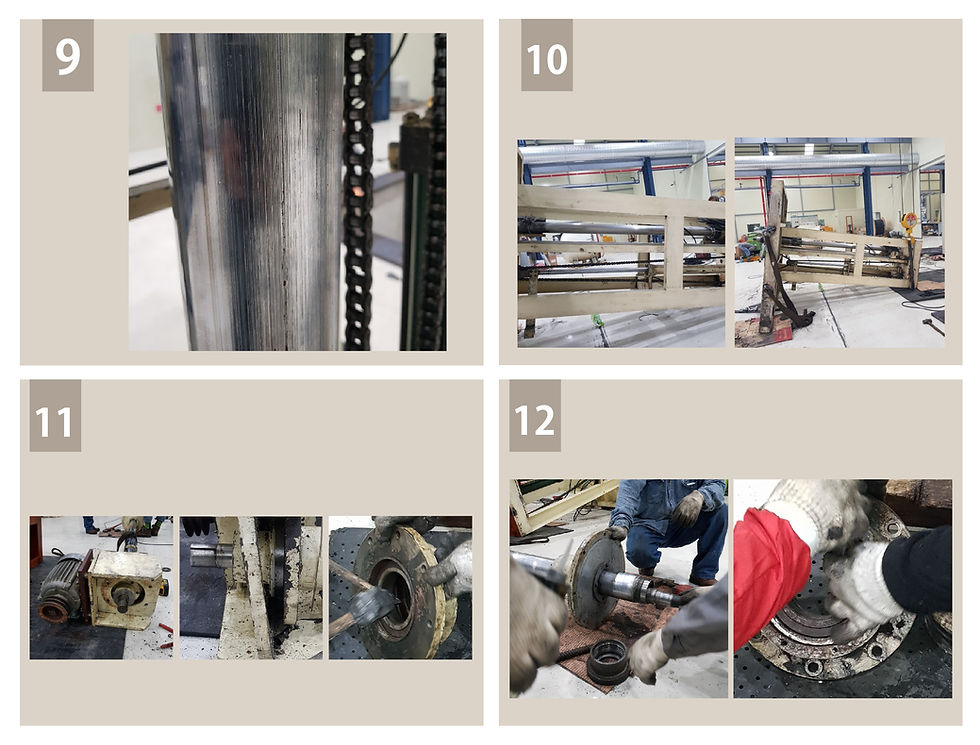

9. 장기간의 사용으로 샤프트가 훼손이 되어서 수리가 필요해 새로운 샤프트로 교체하기로 결정되어 분리하기로 결정됐습니다. (이것때문에 일정이 15일 정도 늦어졌습니다.)

10. 높이가 있어서 눕힌 다음에 분리하였습니다.

11. 베어링과 오일씰 등을 교체하였습니다.

12. 샤프트가 2중으로 되어있어서 분리가 더 힘들었습니다.

13. 다시 재조립되어서 정상 가동이 되고 있습니다.

14. 전체 장비 사진입니다.이층의 체임버 속 도가니에서 금속을 용해하여 준비가 되면 아래의 테이블이 상승하여 도가니에 용해된 쇳물은 제품들에 부어 넣게 됩니다.

15. 벌겋게 쇳물이 들어가서 굳기를 기다리는 중입니다.

16. 이전 설치 작업이 다 끝나고 나니 정상 가동되는 사진입니다.

진공 주조, 용해로 오버홀, 이전, 설치 사례
